Blogit

Markkinat Omakynä Antti Kohopää

Ympäristöneuvostossa ilmastopolitiikan tulevaisuus

22.03.2024, kello 13:48

Maanantaina Brysselissä kokoustaa ympäristöneuvosto. Ympäristöneuvostoon kuuluvat EU-maiden...

Omakynä Tuotanto Marja Rankila

Pienistä puroista kasvaa suuri virta

20.03.2024, kello 15:12

Keskusteluissa nousee usein eteen väite, että vesivoimaa ei enää tulevaisuudessa tarvita, kun...

Jäsenkynä Markkinat Kimmo Alatulkkila

Kaupunkien energiayhtiöt vetytalouden ja viennin vetureiksi?

05.03.2024, kello 12:25

Pitkä ja kylmä talvi alkaa tuntua hiljalleen punteissa. Kylmissä olosuhteissa eläminen antaa meille...

EDF Energy vakuuttaa

Hinkleyn ydinvoimala käynnistyy vuonna 2026

05.10.2021, kello 14:55

Teksti Jukka Kortelainen | Kuva EDF Energy

Hinkleyn ydinvoimala käynnistyy vuonna 2026

Britanniaan rakenteilla oleva ydinvoimalaitos Hinkley Point C valmistuu käyttökuntoon vuoden 2026 loppuun mennessä, todettiin äskettäin BBC:lle rakennushankkeesta vastaavasta ranskalaisenergiayhtiö EDF Energystä.

Somersetiin nouseva ydinvoimala on ollut rakenteilla viisi vuotta. Hankkeen johdossa oleva Nigel Cann sanoi tiiminsä olevan ehdottoman varma siitä, että laitos kytketään verkkoon tuon aikajanan puitteissa.

Hinkley on ensimmäinen ydinvoimalaitos, jonka rahoituksesta vastaavat kokonaan kaksi yksittäistä yritystä.  EDF Energy ja kiinalainen China General Nuclear Power Group ovat toki kumpikin valtio-omisteisia, mutta tuleva voimala on silti globaalisti ajatellen testi, ja sen edistymistä tarkkaillaan huolellisesti.

Yleensä esitetään kolme kysymystä. Ovatko rakennustyöt aikataulussa? Edistytäänkö kustannusarvion mukaisesti? Ja tuottaako se valmistuttuaan omistajilleen suunnitellun mukaisesti?

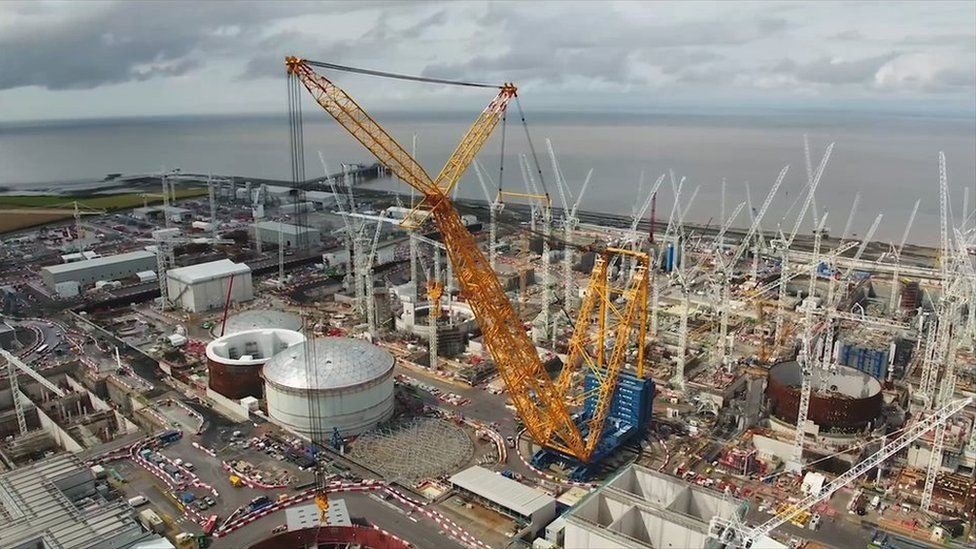

EDF Energy teki Hinkley Point C:n lopullisen rakentamispäätöksen 29 syyskuuta 2016. BBC:n toimittaja vieraili rakennuspaikalla ensimmäisen kerran, kun alue oli pelkkää avomaata. Nyt sitä peittää yli 100 torninosturia, joiden alla pitkin Somersetin rantaviivaa hahmottuu valtavia betonirakennelmia.

Tähän mennessä on tehty betonivaluja 850 000 kuutiometrin edestä, mikä vastaa noin 7 600 kaksikerroksisen bussin tilavuutta. Alueelle on porattu kaksi valtavaa tunnelia runsaat kolme kilometriä Bristolin kanavalle. Niiden kautta saadaan kahteen reaktoriin sekunnissa 120 000 litraa jäähdytysvettä, joka johdetaan takaisin kolmatta tunnelia pitkin.

Vuonna 2016 EDF Energystä sanottiin, että rakennustyöt kestävät 10 vuotta ja nyt siitä on puolet kulunut. Eli kysymys kuuluu, onko töistä nyt puolet tehty? Nigel Cann sanoo, että tähän mennessä hankkeesta on toteutunut 49 prosenttia.

- Näin on hyvä, mutta olemme myös tarpeeksi nöyriä tunnistaaksemme, että meillä on vielä isoja haasteita edessämme koronapandemian jälkitilanteessa kuten riittävän ammattitaitoisen työvoiman saanti, materiaalien hankinnat, kuljetukset ja paljon muuta.

Koronapandemia viivästytti hanketta puolella vuodella, mikä johtui osittain turvavälien noudattamisen aiheuttamasta hidastuneesta työtahdista ja osittain tavaran toimitusten hidastumisesta.

Nyt hankkeessa taistellaan rakennustarvikkeiden nousevien kustannusten ja raskaiden ajoneuvojen kuljettajapulan kanssa, joka on koetellut erityisesti Britanniaa brexitin jälkeen.


Nouseeko hinta-arvio?

Kun Hinkley -hanke hyväksyttiin vuonna 2016, EDF arvioi kustannuksiksi 18 miljardia puntaa eli noin 21 miljardia euroa. Nyt yhtiön hinta-arvio on lähes 23 miljardia puntaa (27 mrd. €). Kysymys kuuluu siis nyt, nouseeko arvio yhä?

- Mikäli hankkeen eteneminen viivästyy, maksaa se enemmän, Cann sanoo ja jatkaa, että yhtiö laskee jokaisen pennin, mutta hinta kuluttajalle ei koskaan muutu, koska EDF allekirjoitti vuonna 2016 kiinteähintaisen sopimuksen.

Mutta Cannin mukaan on mahdollista, että osakkaat joutuvat investoimaan hankkeeseen enemmän kuin aloitettaessa ennakoitiin.

Cannin viittaama sopimus on ns. toteutushinta Hinkley C:n sähkölle. Tuolloin 2016 myös Britannian hallitus kiinnitti hinnan 92,50 puntaan megawattitunnilta (MWh). Hinta nousee inflaation mukaisesti ja on nyt kivunnut 106 puntaan/MWh.

Vuonna 2016 vastaava hinta merituulivoimalla tuotetusta sähköstä oli yli 120 puntaa/MWh. Mutta tullivoiman kustannukset ovat pudonneet nopeasti. Nykyään uusien tuulivoimahankkeiden osalta puhutaan noin 50 puntaa/MWh:n hinnoista, siis selvästi alle puolet Hinkleyn arvioidusta sähkön hinnasta.

Hinkleyn tarkkailijoille iso kysymys on siten, näyttääkö sähkö, jonka uusi ydinvoimalaitos tuottaa vuonna 2026, erittäin kalliilta?


Säilyttääkö sopimus arvonsa?

Vielä hiljattain ydinvoimaa pidettiin kalliina, joskin luotettavana sähköntuotantolähteenä. Valmistuttuaan Hinkley C tuottaa noin 7 prosenttia Britannian kokonaissähköntarpeesta. Se toimii ainakin 60 vuotta, ja tuotettavan sähkön hinta on taattu 35 vuodeksi niin, että vain inflaation vaikutus otetaan siinä huomioon.

Tuuli ja aurinko ovat paljon edullisempia sähköntuotantomuotoja, mutta ovat myös sääriippuvaisia toisin kuin ydinvoima. Juuri kuluneen syyskuun aikana tuulella katettiin 13,3 prosenttia Britannian sähkönkäytöstä, kun koko vuonna 2020 yllettiin 25 prosenttiin.

Energia-alan eksperttejä lukuun ottamatta sähkön tuotanto- ja hinta-asiat ovat olleet ns. suurelle yleisölle varsin kaukaisia asioita. Mutta nyt kun fossiilisten polttoaineiden hinnat ja sen myötä päästöoikeuksien hinnat ovat nousseet reippaasti, asia on alkanut kiinnostaa tavallistakin kadun tallaajaa.

Britanniassa kiinnostusta on lisännyt se, kun asiakkailleen kiinteään hintaan sähköä myyneet pienemmät energiayhtiöt eivät ole kyenneet maksamaan roimasti kohonneita markkinahintoja ja osa niistä on joutunut sen tähden lopettamaan toimintansa.

- Syyskuun lopussa arvioimme sähkön markkinahintatasoksi 207 puntaa/MWh. Hinkleyn sopimuksen mukainen taso on nyt 106 puntaa – joten kyllä Hinkley näyttää siinä valossa arvoltaan erittäin hyvältä, S&P Global Powerin arvostettu analyytikko Henry Edwardes-Evans sanoo.

Hinkley Pointin projektia johtava Nigel Cann toteaa puolestaan, että vuonna 2016 tehty hanketta koskeva kiinteähintainen sopimus saattoi tekohetkellä näyttääkin suhteellisen kalliilta kuten muutkin vastaavanlaiset sopimukset, mutta nyt se näyttää itse asiassa varsin hyvin arvonsa säilyttävältä.



Lähde: bbc.com
